【概要描述】預鋪反粘防水标注化施工技(jì )術 消除了竄水現象,提高了防水系統的可靠性,預鋪反粘施工将防水卷材與結構混凝土緊密結合,消除竄水層,即便防水層存在破損點,同時結構存在缺陷,隻要缺陷不同時出現在一個位置上便不會出現滲漏。
1.2、防水層與主體完全結合在一起,形成了一個有機的整體,不會出現因建築物沉降而拉裂防水層的現象,有效地阻止地下水滲入主體造成的滲漏。
1.3、預鋪反粘施工,防水層背面空鋪于基層上,施工簡單,對基層要求相對較低,基層無明水即可施工,在雨季可明顯縮短工期。同時可冷施工,無明火,無毒無味,安全環保。
适用範圍
預鋪反粘法鋪貼适用于地下室底闆及其它适合空鋪的部位,地下室地闆傳統的防水施工工法是将防水卷材粘貼或空鋪在基層上,施工完畢後,在卷材上做保護層,然後幫紮鋼筋澆築混凝土。防水層與結構主體沒有完全結合在一起,一旦局部防水層破壞,既會造成竄水現象,不容易發現漏點,維修困難。 預鋪反粘施工是将預鋪反粘防水卷材的不粘接面空鋪在基礎墊層上,粘接面向上與現澆混凝土直接結合在一起,形成一個整體,中間無竄水隐患,即便局部受到破損,漏水也會限定在很小範圍之内,漏點容易發現,易于治理,對地下防水的可靠性有極大的提高。
3.1主體材料:預鋪反粘防水卷材類别符合<濕鋪防水卷材>GB/T35467的規定;
3.2 輔助材料:
3.2.1 鋼邊止水帶
3.2.2 橡膠止水條
3.2.3 金屬固定件
3.2.4 密封材料
材料與設備
設備工具按本書第三章
5、标準化施工流程
基層清理—→放基準線—→節點部位加強處理—→鋪設JJAH防水卷材—→卷材搭接—→節點密封—→揭除JJAH防水卷材上表面隔離膜并撒水泥粉—→質量驗收
6、防水構造
該工程的防水構造為:由下而上為:墊層—→1.5mmJJAH預鋪反粘防水卷材—→250mm抗滲混凝土基礎筏闆。
施工縫與後澆帶處設置有止水鋼闆和橡膠止水帶
标準化施工
7.1基層要求
基層已符合以下條件,并辦理驗收、工作面移交手續:
1. 墊層混凝土達到可以上人的強度即可上人進行施工。
2. 基層表面已清理幹淨,并基本平整,無明顯突出部位。
3. 陰陽轉角抹成圓弧形。
7.2基層清理:用鐵鏟、掃帚等工具清除基層面上的施工垃圾,若有明水,則需掃除。
7.3放線定位:在基層上放出卷材鋪貼的控制線,以免卷材鋪貼時出現錯位、歪斜等現象。

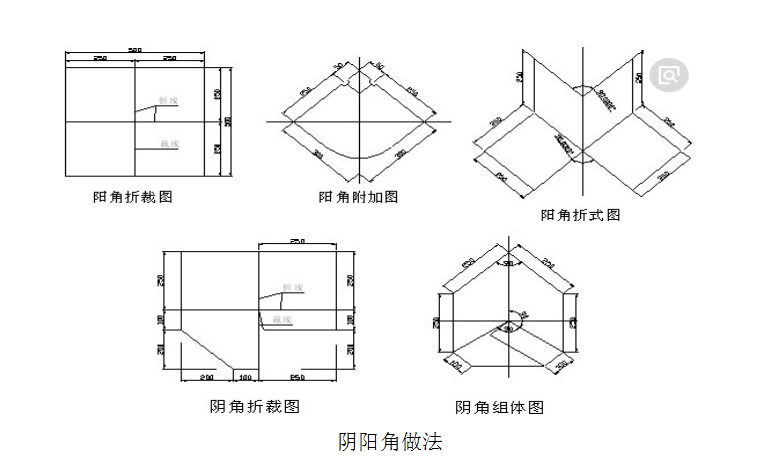

7.4節點部位加強處理:針對地下室底闆陰陽角、後澆帶、變形縫、樁頭部位進行加強處理。梁槽、承台坑等凹陷部位可以采用濕鋪法先行鋪貼。現場按要求進行裁剪,一般部位附加層卷材應滿粘于基層,應力集中部位應根據規範空鋪。
7.5大面卷材鋪貼,采用預鋪反粘法施工,将卷材直接空鋪墊層表面上,先按基準線鋪好第一幅卷材,再鋪設第二幅,然後揭開兩幅卷材搭接部位的隔離膜,搭接邊進行冷粘接,氣溫偏低(一般為10 度以下)卷材粘性較差時可用噴燈對搭接邊加溫輔助粘貼,用壓輥等排氣壓實。鋪貼後卷材應平整、順直,搭接尺寸正确,應随時注意與基準線對齊,以免出現偏差難以糾正。

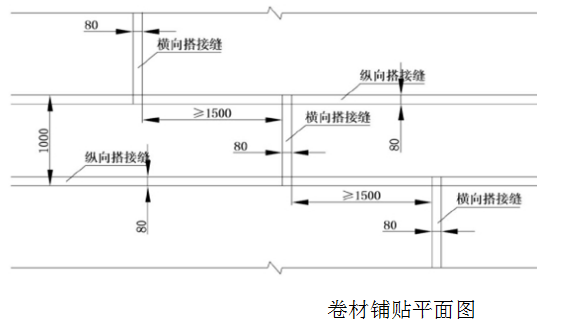

7.6卷材搭接:采用搭接的方式,粘貼後,随即用膠輥用力滾壓排出空氣,使卷材搭接邊粘結牢固。采用自粘搭接的方式,卷材長、短邊搭接寬度不小于80mm。施工時,相鄰兩幅卷材的搭接要錯開,錯開長度不小于 1500mm。
7.7卷材收頭細部節點處防水密封
防水卷材伸至磚胎膜頂部,上壓一皮磚固定;後澆帶位置防水卷材預留足夠的搭接長度,并上蓋木模闆進行保護。
7.8在編制鋼筋前,将JJAH防水卷材上表面隔離膜揭除幹淨,(為防止卷材粘腳)可在卷材上撒水泥粉作為隔離措施。

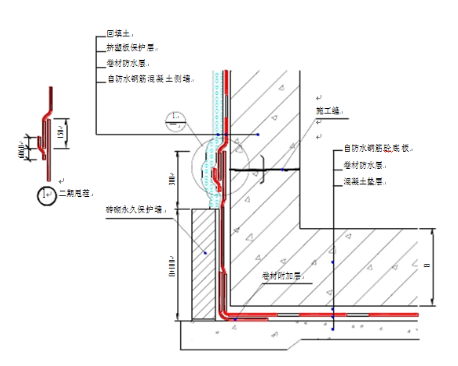

底闆與外牆交接處防水做法
注意事項
8.1、JJAH防水卷材防水層采用冷作業施工,材料進入工作面後不得以任何形式動用明火,如有鋼筋焊接所産生的火星等,則焊接處卷材面需設臨時保護措施。
8.2卷材鋪設完成後,要注意後續的保護,鋼筋籠要本着輕放的原則,不能在防水層上拖動,以避免對防水層的破壞。
8.3相鄰兩排卷材的短邊接頭應相互錯開300mm以上,以免多層接頭重疊而使得卷材粘貼不平服。
8.4綁紮鋼筋過程中,如鋼筋移動需要使用撬棍時應在其下設木墊闆臨時保護,以盡量避免破壞防水卷材。
8.5在防水層後續施工過程中,防水施工單位全程跟進,如不慎破壞了防水層,一經發現應及時報請防水施工單位進行修補。
質量控制
9.1驗收依據
防水卷材進場、施工過程中,嚴格按照《地下工程防水技(jì )術規範》GB50108-2008、《地下防水工程質量驗收規範》GB 50280-2011、《預鋪防水卷材》GB /T 23457-2017的相關要求進行驗收和質量控制。
9.2、标準化施工管理見本書第一章
10、結語
預鋪反粘法,即卷材施工時将粘結面鋪在上面,然後将主體結構混凝土直接澆築在卷材粘結面上。其作用是:待混凝土凝固後,卷材與結構混凝土便産生較強的粘附力,可以杜絕工程竄水滲漏,使卷材與後澆結構混凝土粘結更緊密。由于預鋪反粘施工對基層要求較低,基層潮濕也可施工,整個項目防水施工速度快,節約了成本,縮短了工期,同時不竄水,質量有保障,該工程已竣工三年有餘,至今未發現有滲漏現象。
預鋪反粘防水标注化施工技(jì )術
【概要描述】預鋪反粘防水标注化施工技(jì )術 消除了竄水現象,提高了防水系統的可靠性,預鋪反粘施工将防水卷材與結構混凝土緊密結合,消除竄水層,即便防水層存在破損點,同時結構存在缺陷,隻要缺陷不同時出現在一個位置上便不會出現滲漏。
1.2、防水層與主體完全結合在一起,形成了一個有機的整體,不會出現因建築物沉降而拉裂防水層的現象,有效地阻止地下水滲入主體造成的滲漏。
1.3、預鋪反粘施工,防水層背面空鋪于基層上,施工簡單,對基層要求相對較低,基層無明水即可施工,在雨季可明顯縮短工期。同時可冷施工,無明火,無毒無味,安全環保。
适用範圍
預鋪反粘法鋪貼适用于地下室底闆及其它适合空鋪的部位,地下室地闆傳統的防水施工工法是将防水卷材粘貼或空鋪在基層上,施工完畢後,在卷材上做保護層,然後幫紮鋼筋澆築混凝土。防水層與結構主體沒有完全結合在一起,一旦局部防水層破壞,既會造成竄水現象,不容易發現漏點,維修困難。 預鋪反粘施工是将預鋪反粘防水卷材的不粘接面空鋪在基礎墊層上,粘接面向上與現澆混凝土直接結合在一起,形成一個整體,中間無竄水隐患,即便局部受到破損,漏水也會限定在很小範圍之内,漏點容易發現,易于治理,對地下防水的可靠性有極大的提高。
3.1主體材料:預鋪反粘防水卷材類别符合<濕鋪防水卷材>GB/T35467的規定;
3.2 輔助材料:
3.2.1 鋼邊止水帶
3.2.2 橡膠止水條
3.2.3 金屬固定件
3.2.4 密封材料
材料與設備
設備工具按本書第三章
5、标準化施工流程
基層清理—→放基準線—→節點部位加強處理—→鋪設JJAH防水卷材—→卷材搭接—→節點密封—→揭除JJAH防水卷材上表面隔離膜并撒水泥粉—→質量驗收
6、防水構造
該工程的防水構造為:由下而上為:墊層—→1.5mmJJAH預鋪反粘防水卷材—→250mm抗滲混凝土基礎筏闆。
施工縫與後澆帶處設置有止水鋼闆和橡膠止水帶
标準化施工
7.1基層要求
基層已符合以下條件,并辦理驗收、工作面移交手續:
1. 墊層混凝土達到可以上人的強度即可上人進行施工。
2. 基層表面已清理幹淨,并基本平整,無明顯突出部位。
3. 陰陽轉角抹成圓弧形。
7.2基層清理:用鐵鏟、掃帚等工具清除基層面上的施工垃圾,若有明水,則需掃除。
7.3放線定位:在基層上放出卷材鋪貼的控制線,以免卷材鋪貼時出現錯位、歪斜等現象。
7.4節點部位加強處理:針對地下室底闆陰陽角、後澆帶、變形縫、樁頭部位進行加強處理。梁槽、承台坑等凹陷部位可以采用濕鋪法先行鋪貼。現場按要求進行裁剪,一般部位附加層卷材應滿粘于基層,應力集中部位應根據規範空鋪。
7.5大面卷材鋪貼,采用預鋪反粘法施工,将卷材直接空鋪墊層表面上,先按基準線鋪好第一幅卷材,再鋪設第二幅,然後揭開兩幅卷材搭接部位的隔離膜,搭接邊進行冷粘接,氣溫偏低(一般為10 度以下)卷材粘性較差時可用噴燈對搭接邊加溫輔助粘貼,用壓輥等排氣壓實。鋪貼後卷材應平整、順直,搭接尺寸正确,應随時注意與基準線對齊,以免出現偏差難以糾正。
7.6卷材搭接:采用搭接的方式,粘貼後,随即用膠輥用力滾壓排出空氣,使卷材搭接邊粘結牢固。采用自粘搭接的方式,卷材長、短邊搭接寬度不小于80mm。施工時,相鄰兩幅卷材的搭接要錯開,錯開長度不小于 1500mm。

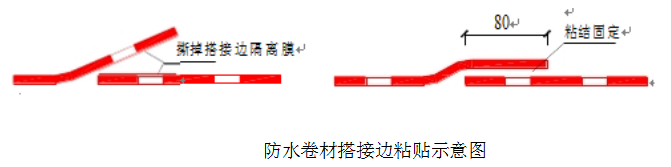

7.7卷材收頭細部節點處防水密封
防水卷材伸至磚胎膜頂部,上壓一皮磚固定;後澆帶位置防水卷材預留足夠的搭接長度,并上蓋木模闆進行保護。
7.8在編制鋼筋前,将JJAH防水卷材上表面隔離膜揭除幹淨,(為防止卷材粘腳)可在卷材上撒水泥粉作為隔離措施。
底闆與外牆交接處防水做法
注意事項
8.1、JJAH防水卷材防水層采用冷作業施工,材料進入工作面後不得以任何形式動用明火,如有鋼筋焊接所産生的火星等,則焊接處卷材面需設臨時保護措施。
8.2卷材鋪設完成後,要注意後續的保護,鋼筋籠要本着輕放的原則,不能在防水層上拖動,以避免對防水層的破壞。
8.3相鄰兩排卷材的短邊接頭應相互錯開300mm以上,以免多層接頭重疊而使得卷材粘貼不平服。
8.4綁紮鋼筋過程中,如鋼筋移動需要使用撬棍時應在其下設木墊闆臨時保護,以盡量避免破壞防水卷材。
8.5在防水層後續施工過程中,防水施工單位全程跟進,如不慎破壞了防水層,一經發現應及時報請防水施工單位進行修補。
質量控制
9.1驗收依據
防水卷材進場、施工過程中,嚴格按照《地下工程防水技(jì )術規範》GB50108-2008、《地下防水工程質量驗收規範》GB 50280-2011、《預鋪防水卷材》GB /T 23457-2017的相關要求進行驗收和質量控制。
9.2、标準化施工管理見本書第一章
10、結語
預鋪反粘法,即卷材施工時将粘結面鋪在上面,然後将主體結構混凝土直接澆築在卷材粘結面上。其作用是:待混凝土凝固後,卷材與結構混凝土便産生較強的粘附力,可以杜絕工程竄水滲漏,使卷材與後澆結構混凝土粘結更緊密。由于預鋪反粘施工對基層要求較低,基層潮濕也可施工,整個項目防水施工速度快,節約了成本,縮短了工期,同時不竄水,質量有保障,該工程已竣工三年有餘,至今未發現有滲漏現象。
- 分類:公司新聞
- 作者:
- 來源:
- 發布時間:2021-08-31 16:35
- 訪問量:
預鋪反粘防水标注化施工技(jì )術
-
技(jì )術特點
1.1、消除了竄水現象,提高了防水系統的可靠性,預鋪反粘施工将防水卷材與結構混凝土緊密結合,消除竄水層,即便防水層存在破損點,同時結構存在缺陷,隻要缺陷不同時出現在一個位置上便不會出現滲漏。
1.2、防水層與主體完全結合在一起,形成了一個有機的整體,不會出現因建築物沉降而拉裂防水層的現象,有效地阻止地下水滲入主體造成的滲漏。
1.3、預鋪反粘施工,防水層背面空鋪于基層上,施工簡單,對基層要求相對較低,基層無明水即可施工,在雨季可明顯縮短工期。同時可冷施工,無明火,無毒無味,安全環保。
-
适用範圍
預鋪反粘法鋪貼适用于地下室底闆及其它适合空鋪的部位,地下室地闆傳統的防水施工工法是将防水卷材粘貼或空鋪在基層上,施工完畢後,在卷材上做保護層,然後幫紮鋼筋澆築混凝土。防水層與結構主體沒有完全結合在一起,一旦局部防水層破壞,既會造成竄水現象,不容易發現漏點,維修困難。 預鋪反粘施工是将預鋪反粘防水卷材的不粘接面空鋪在基礎墊層上,粘接面向上與現澆混凝土直接結合在一起,形成一個整體,中間無竄水隐患,即便局部受到破損,漏水也會限定在很小範圍之内,漏點容易發現,易于治理,對地下防水的可靠性有極大的提高。
3.1主體材料:預鋪反粘防水卷材類别符合<濕鋪防水卷材>GB/T35467的規定;
3.2 輔助材料:
3.2.1 鋼邊止水帶
3.2.2 橡膠止水條
3.2.3 金屬固定件
3.2.4 密封材料
-
材料與設備
設備工具按本書第三章
5、标準化施工流程
基層清理—→放基準線—→節點部位加強處理—→鋪設JJAH防水卷材—→卷材搭接—→節點密封—→揭除JJAH防水卷材上表面隔離膜并撒水泥粉—→質量驗收
6、防水構造
該工程的防水構造為:由下而上為:墊層—→1.5mmJJAH預鋪反粘防水卷材—→250mm抗滲混凝土基礎筏闆。
施工縫與後澆帶處設置有止水鋼闆和橡膠止水帶
-
标準化施工
7.1基層要求
基層已符合以下條件,并辦理驗收、工作面移交手續:
1. 墊層混凝土達到可以上人的強度即可上人進行施工。
2. 基層表面已清理幹淨,并基本平整,無明顯突出部位。
3. 陰陽轉角抹成圓弧形。
7.2基層清理:用鐵鏟、掃帚等工具清除基層面上的施工垃圾,若有明水,則需掃除。
7.3放線定位:在基層上放出卷材鋪貼的控制線,以免卷材鋪貼時出現錯位、歪斜等現象。
7.4節點部位加強處理:針對地下室底闆陰陽角、後澆帶、變形縫、樁頭部位進行加強處理。梁槽、承台坑等凹陷部位可以采用濕鋪法先行鋪貼。現場按要求進行裁剪,一般部位附加層卷材應滿粘于基層,應力集中部位應根據規範空鋪。
7.5大面卷材鋪貼,采用預鋪反粘法施工,将卷材直接空鋪墊層表面上,先按基準線鋪好第一幅卷材,再鋪設第二幅,然後揭開兩幅卷材搭接部位的隔離膜,搭接邊進行冷粘接,氣溫偏低(一般為10 度以下)卷材粘性較差時可用噴燈對搭接邊加溫輔助粘貼,用壓輥等排氣壓實。鋪貼後卷材應平整、順直,搭接尺寸正确,應随時注意與基準線對齊,以免出現偏差難以糾正。
7.6卷材搭接:采用搭接的方式,粘貼後,随即用膠輥用力滾壓排出空氣,使卷材搭接邊粘結牢固。采用自粘搭接的方式,卷材長、短邊搭接寬度不小于80mm。施工時,相鄰兩幅卷材的搭接要錯開,錯開長度不小于 1500mm。
7.7卷材收頭細部節點處防水密封
防水卷材伸至磚胎膜頂部,上壓一皮磚固定;後澆帶位置防水卷材預留足夠的搭接長度,并上蓋木模闆進行保護。
7.8在編制鋼筋前,将JJAH防水卷材上表面隔離膜揭除幹淨,(為防止卷材粘腳)可在卷材上撒水泥粉作為隔離措施。
底闆與外牆交接處防水做法
-
注意事項
8.1、JJAH防水卷材防水層采用冷作業施工,材料進入工作面後不得以任何形式動用明火,如有鋼筋焊接所産生的火星等,則焊接處卷材面需設臨時保護措施。
8.2卷材鋪設完成後,要注意後續的保護,鋼筋籠要本着輕放的原則,不能在防水層上拖動,以避免對防水層的破壞。
8.3相鄰兩排卷材的短邊接頭應相互錯開300mm以上,以免多層接頭重疊而使得卷材粘貼不平服。
8.4綁紮鋼筋過程中,如鋼筋移動需要使用撬棍時應在其下設木墊闆臨時保護,以盡量避免破壞防水卷材。
8.5在防水層後續施工過程中,防水施工單位全程跟進,如不慎破壞了防水層,一經發現應及時報請防水施工單位進行修補。
-
質量控制
9.1驗收依據
防水卷材進場、施工過程中,嚴格按照《地下工程防水技(jì )術規範》GB50108-2008、《地下防水工程質量驗收規範》GB 50280-2011、《預鋪防水卷材》GB /T 23457-2017的相關要求進行驗收和質量控制。
9.2、标準化施工管理見本書第一章
10、結語
預鋪反粘法,即卷材施工時将粘結面鋪在上面,然後将主體結構混凝土直接澆築在卷材粘結面上。其作用是:待混凝土凝固後,卷材與結構混凝土便産生較強的粘附力,可以杜絕工程竄水滲漏,使卷材與後澆結構混凝土粘結更緊密。由于預鋪反粘施工對基層要求較低,基層潮濕也可施工,整個項目防水施工速度快,節約了成本,縮短了工期,同時不竄水,質量有保障,該工程已竣工三年有餘,至今未發現有滲漏現象。
